2025年09月24日14时,随着吉林洮南风电项目部66kV升压站内最后一组保护装置信号显示正常,站内主变压器、断路器、隔离开关等核心设备带电运行参数稳定,标志着该风电场66kV升压站反送电工作一次成功。此次反送电的顺利完成,为风电场后续风机分系统调试、并网发电打通了电力传输关键通道。

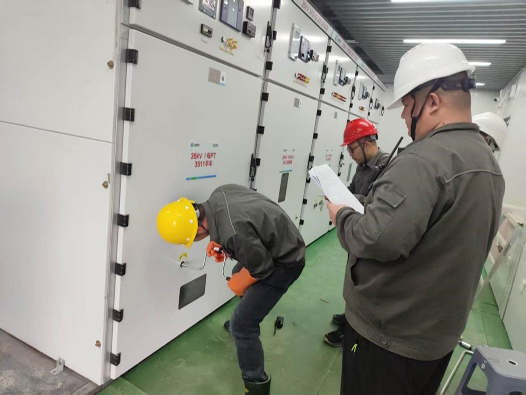

       66kV升压站作为风电场电能汇集与输送的核心枢纽,承担着将风机发出的电能升压后接入区域配电网的重要功能,其反送电工作是对设备安装质量、电气系统调试及安全管控水平的综合考验。为确保任务万无一失,项目部提前部署、周密筹备:前期联合电网公司完成并网方案评审、保护定值核算等工作,组织技术人员对66kV送出线路、主变保护装置等关键设备开展3轮绝缘测试与模拟操作;反送电实施当天,现场成立专项指挥小组,严格执行"操作票、工作票"双票制度,全程采用"一人操作、一人监护"的作业模式,依次完成线路充电、主变冲击试验、母线带电等8项关键步骤,连续奋战4小时,所有设备带电运行后数据均符合设计标准,保护动作准确可靠。

       目前,项目部正全力推进风机调试工作,预计9月底可实现全容量并网发电。
