为进一步提高设备可利用率,最大限度减少发电量损失,广西陆川风电运维项目部把握时机,顺利完成了年度升压站预试及消缺工作。

       预试开展之前,项目内部按计划召开专题会议,与检修人员共同分析、研究、优化预试方案,提前准备预试消缺所需的备品备件和工器具。提前与电网调度进行沟通,制定合理的停电计划。提前编制《升压站预试消缺方案》,成立专项工作小组。提前准备预试期间所需的工作票、操作票等,并对预试的组织、安全及后勤保障等工作做出了细致安排部署。特别是针对突发状况,制定了既符合工作实际又切实可行的具体措施,全面强化了质量、安全、进度、风险的管控,确保各项工作有序开展。

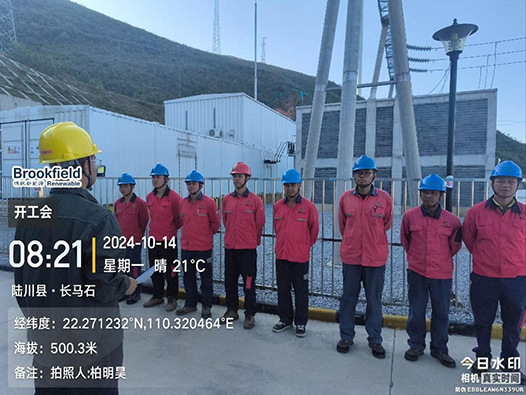

10月13日下午13点,项目部召开预试开工会,给各预试小组分配了设备检查及试验、卫生清扫、喷涂油漆、缺陷处理等任务,通过加大平行作业力度,强化闭环衔接,确保人员分工明确,安全交底清晰到位,后勤保障高效运转。预试期间,面对时间紧、工作量大等困难,运维人员团结一致,在技术骨干及场站人员的默契配合下,积极开展各项预防性试验,并及时对站内设备进行清扫、检修、消缺工作处理。此次预试共完成了场内1台变压器的试验,站外11台箱变阻测试,继电保护装置的动作特性和定值核对、设备清扫等工作,共消除一次设备隐患5项,消除二次设备隐患1项。

10月17日,经过五天紧张有序的作业,在所有检修人员的共同努力下,预试工作圆满结束,试验人员对设备充分放电,拆除地线,认真的检查设备有无遗留物,工完料尽场清,确保设备能安全投入运行。在这期间未发生一起安全事故,整个过程是一线员工攻坚克难、无私忘我精神的生动体现,也是项目全体员工“严谨、务实、创新、进取”精神风貌的缩影。

10月17日,项目负责人带队对预试工作开展综合大检查。在对现场存在的安全隐患进行了仔细排查后,召开了碰头会对预试项目进行了分析与总结,制定了改进措施,并对下一步验收和送电工作作出了具体安排。

通过本次预试工作,不仅节约了企业生产成本,提升了设备自主检修维护水平,增强了企业核心竞争力,同时也为完成全年发电任务奠定了坚实的基础,有效地保障了广西陆川项目设备的稳定运行。
